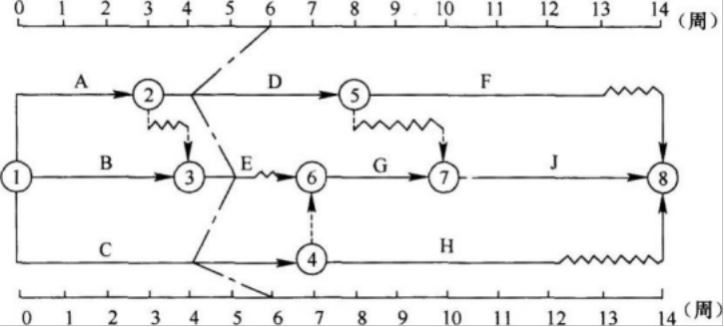

某工程项目时标网络计划如下图所示,该计划执行到第6周检查实际进度时,发现A和B已经全部完成,工作D、E分别完成计划任务量的20%和50%,工作C尚需3周完成,则用前锋线法比较表述正确的是()。


A、工作D实际进度拖后2周,使总工期延长1周
B、工作E实际进度拖后1周,不影响总工期
C、工作C实际进度拖后2周,不影响总工期
D、后续工作G、H、J的最早开始时间推迟2周
E、该工程项目的总工期将延长3周
【正确答案】:ABD
【题目解析】:本题考核的是前锋线比较法进行实际进度与计划进度的比较。第6周末检查时,工作D实际进度拖后2周,其总时差为1周,预计影响工期1周;工作E实际进度拖后1周,其总时差为1周,不影响工期;工作C实际进度拖后2周,其为关键工作,将影响工期2周,使后续工作G、H、J的最早开始时间推迟2周。
